習近平總書記強調,“高質量發展是全面建設社會主義現代化國家的首要任務。必須完整、準確、全面貫徹新發展理念,始終以創新、協調、綠色、開放、共享的內在統一來把握發展、衡量發展、推動發展”。今年以來,吉林省全面實施“一主六雙”高質量發展戰略,發展“六新產業”,建設“四新設施”。就在當下,各地各部門正加力加碼加壓提升項目建設的要素保障和配套服務,推進項目提速提質提效,奮力保持投資活力迸發、經濟穩定增長的良好態勢。

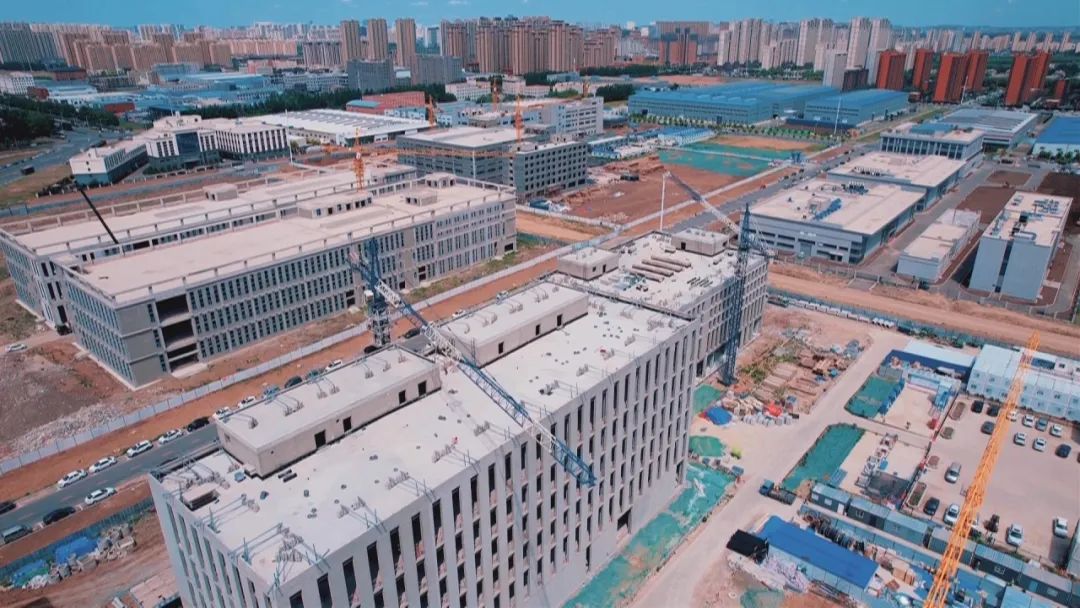

記者來到長春新區人工智能新基建項目建設現場,這里正在加快進行基礎施工建設。這一項目總投資8億元,于今年5月15日開工,規劃建成200p算力規模和100bp存儲規模。項目計劃于明年三月份建成投產,將面向長春新區提供大數據存儲、交換、計算、加工等智算服務,重點服務航天信息、生物醫藥研發等領域。
為加快項目建設,長春新區按照“管委會+園區+公司”扁平化管理提質,形成鏈長、鏈辦、鏈群協同聯動,積極發揮項目中心作用,為每個園區配備了專職的項目秘書,實行“園區吹哨、部門報到”服務機制。
加快吉林全面振興,就需要構筑新的基礎設施“底盤”,以承托高質量發展的“硬件”需要,我省圍繞“新基建”,加快推進5G基礎設施、特高壓、城際高速鐵路和城際軌道交通、新能源汽車充電樁、大數據中心、人工智能和工業互聯網“7大新型基礎設施”建設,全面提升智能信息網、路網、水網、電網、油氣網、市政基礎設施網,為經濟發展提供強有力的支撐。

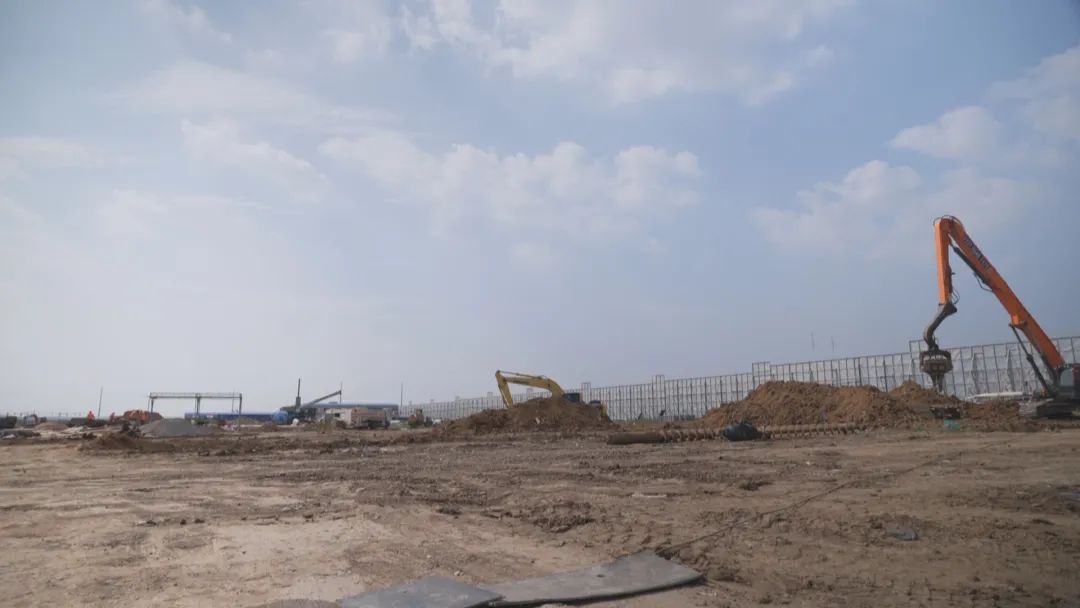

在大蒲柴河至煙筒山高速公路項目建設現場,7000多名建設者、2100多臺套大型機械設備參與作業。目前蒲煙高速已經完成了工程量的80%,預計8月中下旬瀝青路面基本攤鋪完成。10月中旬,將進入聯調聯試階段。蒲煙高速起于大蒲柴河鎮,連接鶴大、龍蒲、沈吉三條高速,終于煙筒山鎮,全長191.3公里。項目建成通車后將結束樺甸市不通高速的歷史。
眼下,全省各地正精準開展招商引資活動,積極“引進來”和“走出去”,緊緊抓住轉型數字化、服務智能化、社會共享化、產業高級化發展機遇,全力以赴抓項目、擴投資、興產業。千方百計推動項目在吉林落實落地,為吉林高質量發展厚植優勢、增添后勁。
